高新投资集团重点项目建设情况
来自:
时间:2023-03-28
(一)欣兴路道路工程建设项目

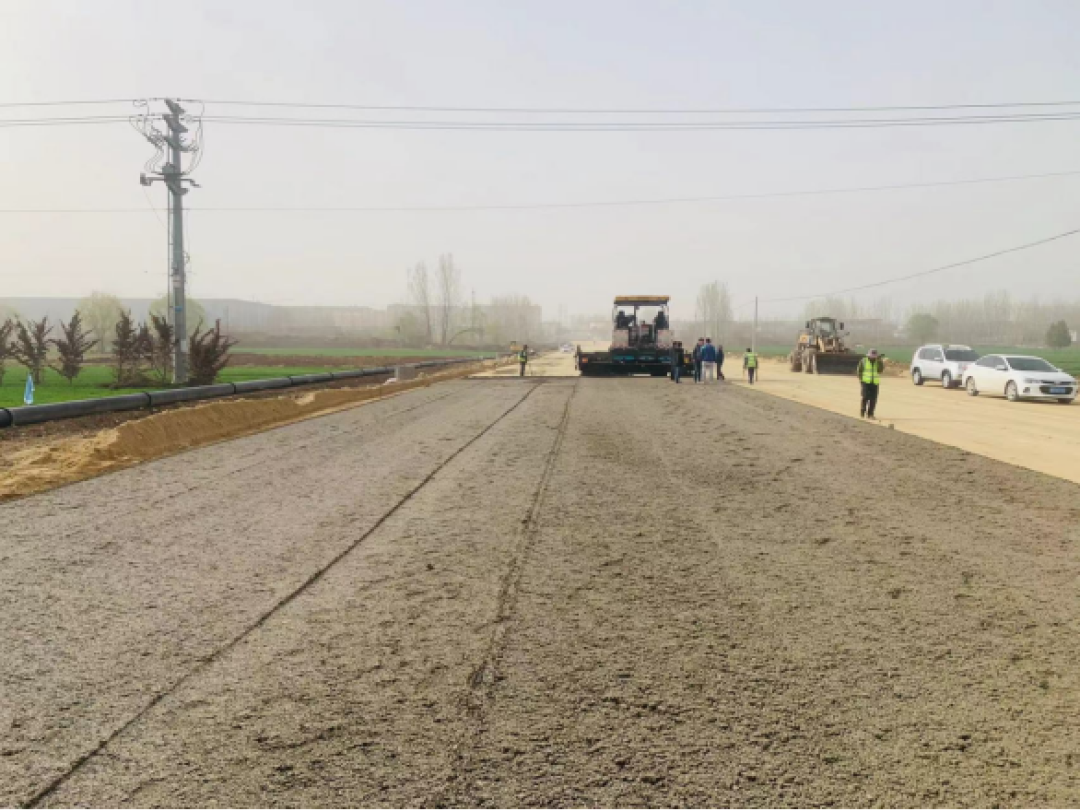

总体推进情况:欣兴路(枣曹路—大连路段)已完成全段路基换填完成;桥梁主体基础完成,桥台浇筑完成,河道铺底浇筑完成,预制梁板完成,台帽、盖梁浇筑完成;雨水管道安装完成,污水管道安装完成;给水完成75%。
(1)桩号k0 40-k0 460路基换填完成,雨、污水管道安装完成;
(2)桥梁基础浇筑完成,桥台浇筑完成,河道铺底浇筑完成,台帽、盖梁浇筑完成,桥梁预制梁板完成(共计56块),护岸挡墙完成50%;
(3)桩号k0 520-k0 680路基换填完成;
(4)桩号k0 680-k1 388水稳一、二层铺设完成50%;强电挖槽完成40%。

(二)盛茂稀土永磁电机项目
总体推进情况:钢结构厂房主体建设已完成,已开始准备迁址,清税已完成,设备已到现场安装30%,预计4月完成迁址。
