高新投资集团重点项目建设情况
来自:
时间:2023-08-28
(一)高新区锂电产业园项目

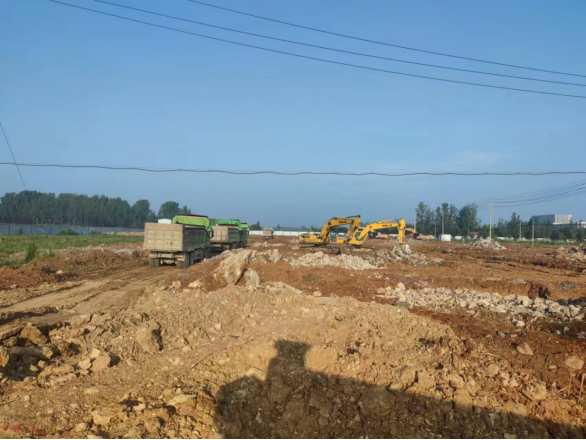

总体推进情况:建设推进情况:详勘已完成,正在进行现场大面积开挖和回填。
手续办理情况:土地、规划、环评、立项已办理完成。

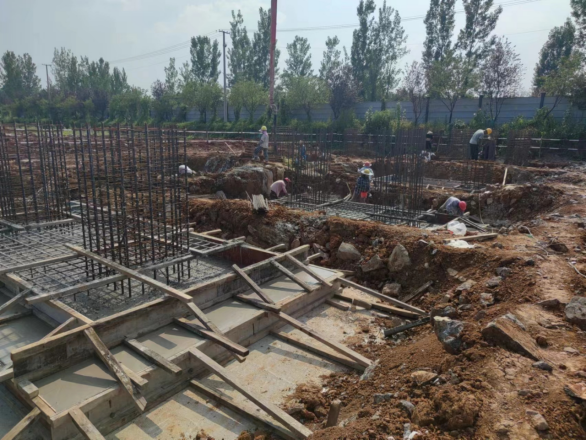

周进展情况:(1)倒班宿舍楼浇筑1-7/a-d轴混凝土,8-11/a-d轴独立基础破碎50%;研发楼浇筑7-11/a-c轴15个独立基础混凝土,1-2/a-c轴独立基础破碎50%;联合厂房验槽后需要二次清槽,开始二次清槽工作。

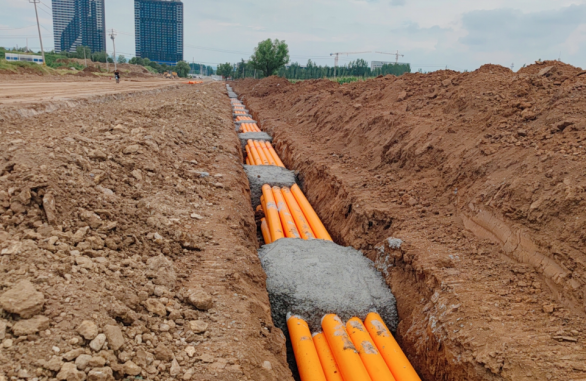

(2)振兴路(光明大道—深圳路段):人行道施工95%,压实90%(光明大道八字角未施工),东侧雨水管线完成100%,电力管线95%,通信管线70%,西侧雨水管线、污水管线、给水管线完成95%;东侧绿化未开始;施工队已进场。
(二)海成光影高端智能终端制造项目总体推进情况

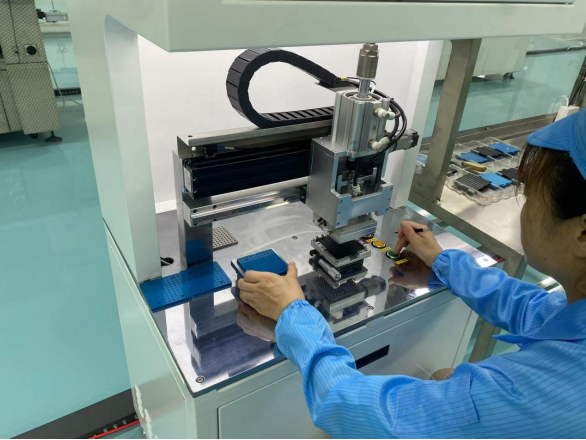

总体推进情况:建设推进情况:目前项目累计外资到账650万美元。已完成8367万元设备的采购。现场已经完工,4条摄像头模组生产线已进场调试完成,启动试运营。
手续办理情况:公司已注册。项目合作协议已签约。已完成立项、纳统手续。施工许可、土地及规划手续因租赁厂房无需办理。环评手续待完工后第三方公司评估是否办理,能评手续待设备到位后实际能耗。
