高新投资集团重点项目推进情况
来自:
时间:2023-08-28
(一)宁波路东延、企兴路北延道路建设项目
总体推进情况

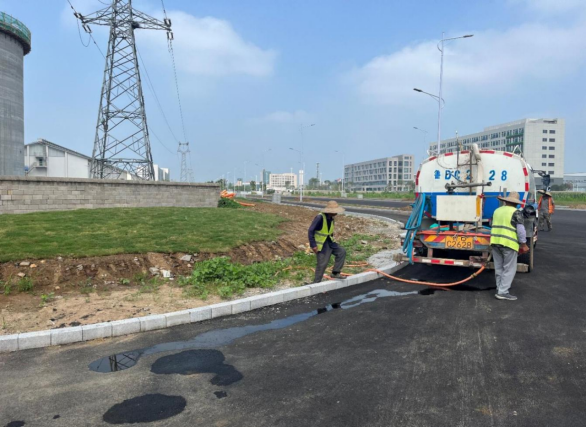

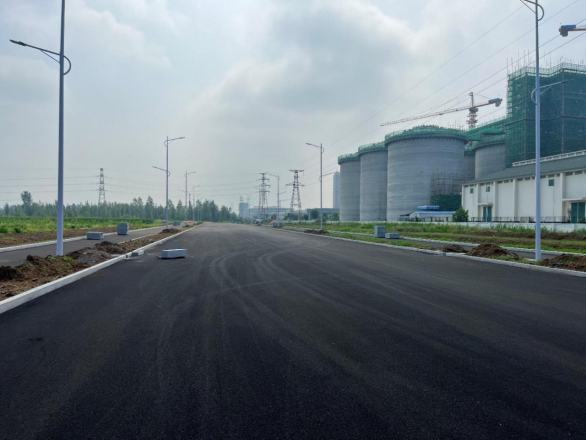

建设推进情况:道路放线和沥青完成;雨污水、强弱电管安装完成;人行道、路缘石及绿化完成;宁波路东段管道和路基完成,污水提升泵站完成。
手续办理情况:目前项目立项已办理;纳统、土地、规划、施工许可等手续未办理,环评已办理,能评无需办理。
(二)欣兴路道路工程建设项目

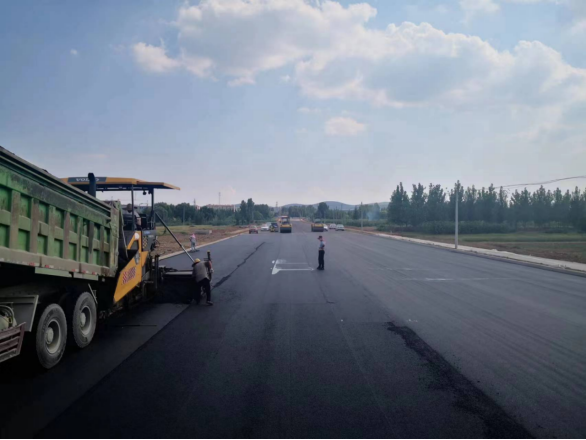

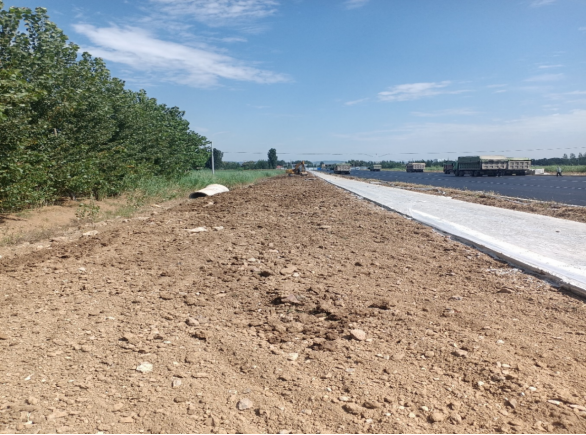

总体推进情况:建设推进情况。欣兴路(枣曹路—大连路段)面层沥青铺设完成90%;人行道基础垫层完成80%;枣曹路交叉口路沿石安装完成;枣曹路交叉口第一层沥青铺设完成;弱电铺设完成;两侧绿化带整理完成;检查井完成、基础浇筑完成。
手续办理情况。目前欣兴路已经取得用地预审与选址意见书,现在正完善资料准备项目核准批复。
周进展情况:面层沥青铺设完成100%;混凝土垫层完成100%;步道砖进场100%;北侧强电铺设回填完成;种植土回填整形完成;排水边沟完成;交通划线完成、交通标志标牌基础完成。
