高投集团重点项目推进情况
(一)顶腾钠离子电池及正极材料项目
总体推进情况
建设推进情况:推进项目设备购置,争取尽快启动项目运营。
手续办理情况:公司已注册。项目合作协议已签约。已完成立项,等待设备购入后进行纳统。施工许可、土地及规划手续因租赁厂房无需办理,环评手续待完工后第三方公司评估是否办理,能评手续待设备到位后实际能耗。
3月16日下午,高新投资集团党委副书记、副董事长张忠良会见青岛顶腾工业科技有限公司董事长周光源、山东顶腾新能源科技有限公司总经理李青海,双方就海创汇能源大市场项目、钠离子电池项目下步工作开展事宜进行深入交流。3月17日,山东顶腾新能源科技有限公司2024年第一届董事会、股东会在高新投资集团会议室召开。
(二)欣兴路项目
1.总体推进情况
建设推进情况:光明路至深圳路施工,光明路至宁波路施工;
手续办理情况:目前欣兴路已经取得用地预审与选址意见书,现在正完善资料准备项目核准批复。
2.本周进展情况:
1.欣兴路(光明路—深圳路段)

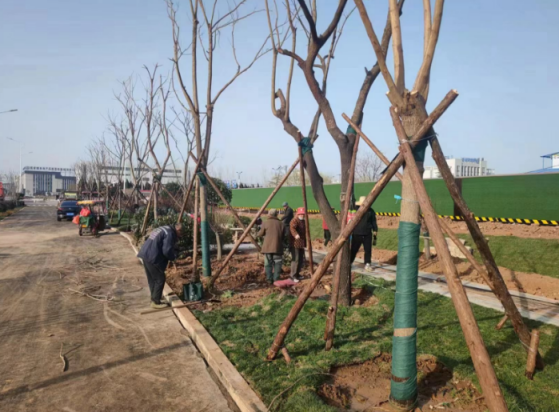

铺装工程:沥青面层铺装完成100%;管线工程:雨污水、中水、路灯基础、电力管线完成100%;交通工程:红绿灯、标识牌安装完成100%;绿化工程:种植土完成100%,绿化苗木完成90%。
2.欣兴路(光明路—宁波路段)
路基工程:沥青面层铺装完成100% ;管线工程:雨污水、中水、路灯基础、电力管线完成100%;交通工程:道路划线完成,红绿灯安装完成100%
手续办理情况:目前欣兴路已经取得用地预审与选址意见书,现在正完善资料准备项目核准批复。
