高投集团重点项目推进情况
(一)利河伯高端洁雅材料生产项目

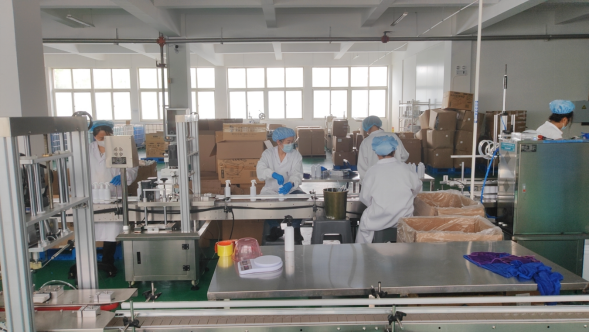

建设推进情况:前期装修工作已完成,累计完成固定资产投资341.7万元,目前公司共计16条生产线,其中袋包洗衣液生产线1条、全自动四头跟踪生产线2条、十头罐装生产线6条,已进行7种品类生产。
手续办理情况:公司已注册。项目合作协议已签约。已完成立项、纳统手续。施工许可、土地及规划手续因租赁厂房无需办理,环评手续待第三方公司评估是否办理,能评手续待设备到位后实际能耗。正在办理“消字号”、“妆字号”生产许可证手续。
(二)欣兴路工程项目

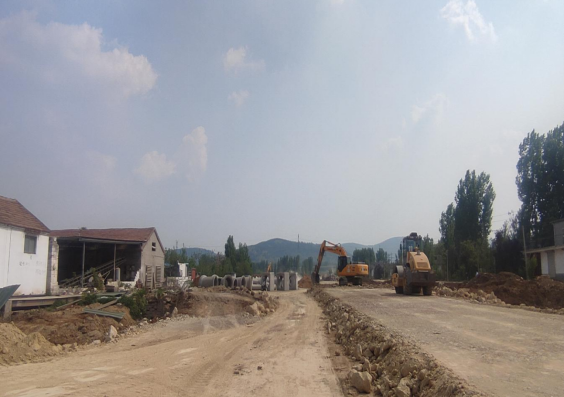

一、总体推进情况
建设推进情况:光明路至深圳路施工,光明路至宁波路施工,宁波路至大连路施工,深圳路至世纪大道施工。
手续办理情况:目前欣兴路已经取得用地预审与选址意见书,现在正完善资料准备项目核准批复。
二、本周进展情况
1、欣兴路(光明路—深圳路段)
(1)铺装工程:沥青面层铺装完成100%;
(2) 管线工程:雨污水、中水、路灯基础、电力管线完成100%;
(3)交通工程:红绿灯、标识牌安装完成100%
(4) 绿化工程:种植土完成100%,绿化苗木完成100%
2、 欣兴路(光明路—宁波路段)
(1)路基工程:沥青面层铺装完成100%
(2)管线工程:雨污水、中水、路灯基础、电力管线完成100%;
(3)交通工程:道路划线完成,红绿灯安装完成100%
(4) 绿化工程:绿化土施工完成100%,绿化苗木完成100%
3、欣兴路(大连路—宁波路段)
(1)铺装工程:基础换填完成85%
(2)管线工程:雨污水、电力管线完成100%
4、欣兴路(深圳路—世纪大道段)
(1)路基工程:清表处理完成95%,基础换填完成50%
(2)管线工程:雨污水管安装完成50%,强弱电管线安装完成70%.
(3)厦门路桥涵:厦门路路口桥墩身支模及浇筑完成50%。
(4)河道修坡:河道修坡完成50%
手续办理情况:目前欣兴路已经取得用地预审与选址意见书,现在正完善资料准备项目核准批复。
三、下周施工计划
1、欣兴路(大连路—宁波路段)
(1) 绿化工程:绿化土施工完成70%,绿化苗木完成70%
2、欣兴路(深圳路—世纪大道段)
(1)路基工程:基础换填施工完成90%
(2)管线工程:雨污水管管线施工完成70%;强弱电管线安装70%。
(3)厦门路桥涵:桥身施工完成100%
(4)河道施工:修坡完成80%
